一、原公告主要信息
原項目名稱: 花崗智能制造產業園二期項目工程
原項目編號: 2023BFEGZ01323
原公告日期: 2023年07月01日
二、公告內容(更正事項、內容及日期等)
花崗智能制造產業園二期項目工程招標文件補疑3
項目編號:2023BFEGZ01323

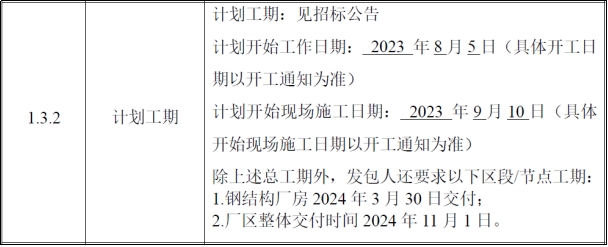

1.招標文件P12頁計劃工期與P114頁的計劃工期矛盾(如下圖所示),顯然,“計劃開始工作日期2023年8月5日到計劃開始現場施工日期2023年9月10日(共36天)”與“設計工期為60日歷天”不一致;另外,“計劃開始工作日期2023年8月5日到廠區整體交付時間2024年11月1日(共454天)”與“總工期430日歷天”也不一致。
請明確:(1)計劃總工期多少日歷天?
(2)設計工期:從哪一天到哪一天?
(3)施工工期:從哪一天到哪一天?
答:(1)計劃總工期: 430日歷天;
(2)設計工期:設計工期以工程總承包合同簽訂之日起開始計算,60日歷天內完成所有施工圖設計并具備圖審條件;
(3)施工工期:以監理工程師發出的開工令載明日期開始計算,施工及組織項目竣工、驗收不超過370日歷天。
招標文件中均有相關描述,合同列出的設計施工時間為履約層面的截止時間,EPC項目聯合體內部自中標公示結束后即可自行合理組織勘察設計施工工期。招標文件中寫明的具體日期為計劃時間,前后均會有誤差,但竣工交付時間不變。
2.招標文件P69技術文件評審標準和電子平臺技術文件上傳節點(如下圖)不一致。

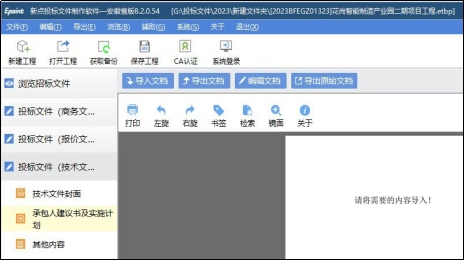

請問:(1)電子平臺上傳節點“承包人建議書及實施計劃”是否是指招標文件P69頁評審標準中的“承包人建議書”且不超過50頁?
(2)
因電子平臺沒有“設計方案”的上傳節點,能否將“設計方案”內容上傳至電子平臺“其他內容”節點?
答:(1)電子平臺上傳節點“承包人建議書及實施計劃”對應招標文件P69頁評審標準中的“承包人建議書”內容;(2)可將“設計方案”內容上傳至電子平臺“其他內容”節點。
3.請問我單位施工承建的產業園(含物流倉庫)工程獲得由上海市金屬結構行業協會頒發的“上海市建設工程金屬結構(市優質工程)金鋼獎”是否滿足本項目投標人獎項的詳細評審要求?
答:符合招標文件要求的“市級及以上優質工程獎項”均予以認可。
4.請問我單位施工承建的房屋建筑工程項目中的兩個單位工程分別獨立獲得市級及以上優質工程獎,在投標人獎項榮譽的詳細評審中是否能分別計?。?/font>
答:招標文件已有描述,“投標人承接的房屋建筑工程項目”,相關獎項榮譽以項目為單位計取。
5.資格審查中業績跟人員是否聯合體任意單位提供均可?
答:聯合體投標的,資格審查中投標人業績可由聯合體任一方提供;資格審查中項目經理、設計負責人、施工負責人人員可由聯合體任一方出任。
6.招標文件、項目建議書、備案總平圖地理位置不同,以何為準,請明確?
答:按總圖位置,部分文件描述選取的周邊道路名稱可能不同。
7.招標文件要求鋼結構廠房于2024年3月30日交付,請明確需提前交付的單體名稱?
答:除綜合樓以外的所有樓棟。
8.招標文件及備案圖未明確各單體結構形式,鋼結構廠房不明確,請明確所有單體的結構形式?
答:除綜合樓以外的所有樓棟暫定為鋼結構,具體以使用方實際需求為準。

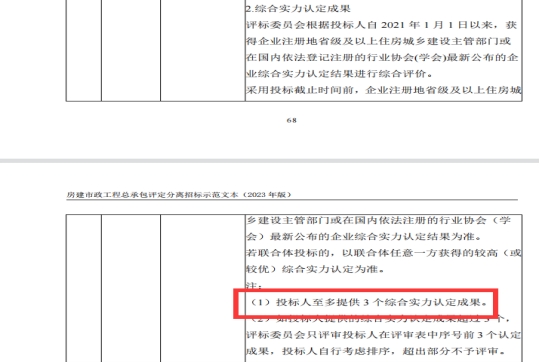

9.綜合實力認定成果包括哪些內容,請明確?
答:招標文件已明確,具體按招標文件執行。
10.根據招標文件114頁給定的時間節點,施工、驗收工期不超過370日歷天,與招標文件12頁中給定的施工開工擬定時間2023年9月10日進行施工,最后施工、驗收達到394日歷天,總工期超過370日歷天相矛盾。請確定以哪個時間節點為準。
答:(1)計劃總工期: 430日歷天;
(2)設計工期:設計工期以工程總承包合同簽訂之日起開始計算,60日歷天內完成所有施工圖設計并具備圖審條件;
(3)施工工期:以監理工程師發出的開工令載明日期開始計算,施工及組織項目竣工、驗收不超過370日歷天。
招標文件中均有相關描述,合同列出的設計施工時間為履約層面的截止時間,EPC項目聯合體內部自中標公示結束后即可自行合理組織勘察設計施工工期。招標文件中寫明的具體日期為計劃時間,前后均會有誤差,但竣工交付時間不變。
注:此補疑視同招標文件的組成部分,與招標文件具有同等法律效力。
招 標 人:肥西工投戰新產業園管理有限公司
地 址:安徽省合肥市肥西縣經濟開發區新型家園A9商業樓
聯 系 人:鄒工
電 話:0551-68896985
招標代理機構:安徽公共資源交易集團項目管理有限公司
地 址:合肥市濱湖新區南京路2588號六樓
聯 系 人:張工
電 話:0551-66223831/66223912
2023年7月18日
