一、原公告主要信息
原項目名稱: 合肥熱電金源分公司壓縮空氣管網項目
原項目編號: 2024BFFGZ01473
原公告日期: 2024年07月11日
二、公告內容(更正事項、內容及日期等)
合肥熱電金源分公司壓縮空氣管網項目招標文件補疑1
項目編號:2024BFFGZ01473
工程量清單、最高投標限價編制內容
一、重要提示
本工程取費按“ 安裝 工程取費標準”中“ 工業管道、通風空調、給排水、采暖、燃氣、消防工程”的費率計??;其中挖或填土石方量大于5000m3的大型土石方工程,其企業管理費率8%、利潤率8%,措施項目費率和不可競爭費率按安裝工程相應費率乘0.6系數。
二、招標需求
(一)招標范圍:
本項目分為1個標段,主要包括從金源熱電空壓站出口敷設至方興大道,再沿方興大道南側綠軸敷設至蓮花路交口西南角,再沿蓮花路西向南敷設管道至蓮花路云海路交口南側,然后北起云海路,南至珠江路,敷設壓縮空氣管道,滿足大眾二工廠項目使用需求及從紫石路蓮花路交口西北側預留的閥后開始接壓縮空氣管道,沿紫石路朝西敷設至尼普諾附近。除特殊說明外,圖紙設計范圍內的所有內容,均按圖計入。
1、
市政工程:主要包括過路頂管施工及水泥路面、混凝土路面破除及恢復、管網墊層敷設等全部內容。
2、
土石方工程:主要包括溝槽土方、頂管施工面、綠化移植土方等土方開挖及回填。
3、
綠化工程:主要包括市政綠化移植及原狀恢復、養護等全部內容。
圖紙上已設計,但不計入本次招標范圍的有:無。
4、
南段管網:主要包括南段管網中的壓縮空氣管網、閥門、放水裝置等全部內容。
5、

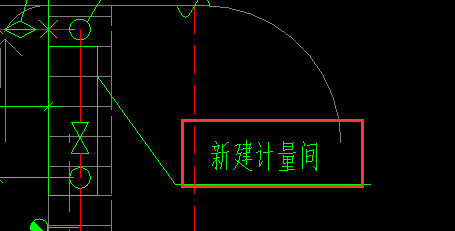

大眾二工廠管網:主要包括大眾二工廠管網中的壓縮空氣管網、閥門、放水裝置、流量計等全部內容。
6、
紫石路段管網:主要包括紫石路段管網中的壓縮空氣管網、閥門、放水裝置等全部內容。
圖紙設計,但不在本次招標范圍內:無損檢測
(二)暫定項目:
1.以下項目按照業主要求,以暫定工程量計入分部分項工程量清單,投標人綜合考慮報價,標后按實際工程量結算。
無
2.本項目按照業主要求,暫列金額為80萬元,計入合肥熱電金源分公司壓縮空氣管網項目-南段管網單位工程其他項目清單,投標人應按招標人所列的金額計入投標總價。
3.執行暫估價的材料、設備、專業工程及其金額如下:
無
(三)按項列入清單的內容,標后不予調整:
無
(四)補充圖紙及修改圖紙的說明:
本工程在第一次發放圖紙后,有補充圖紙,具體詳見圖紙目錄。
(五)
總承包服務費:
無
(六)溫馨提示:投標人投標報價還須仔細閱讀本項目招標文件,慎重報價。
1.施工單位中標后需無條件配合業主辦理施工許可證直至竣工備案結束的相關手續所產生的費用包含在投標報價中,不單獨列項,投標人綜合考慮自行報價,中標后不調整。
2.工地監控及農民工管理平臺:不單獨列項,投標人綜合考慮自行報價,費用含在投標報價中,中標后不調整。
3.投標人必須考慮到開工時間的不確定性,在其投標報價中充分考慮到材料、人工、設備價格升降等因素,中標后不得因此原因提出工期及費用索賠。
4.現場的相關臨時用地、辦公用房及工人住宿用房、材料堆放、加工場地的建設等要充分考慮場地的限制,投標人踏勘現場后,自行解決臨時用地等相關事宜(需屬地政府及相關部門同意手續),投標人自行勘察現場,綜合考慮在報價中,清單不再單獨列項,中標后不予調整。
5.為確保施工及周邊環境的安全,需對施工影響范圍內的建、構筑物等進行沉降、變形監測,沉降、變形監測需委托有相關資質的單位實施,定期出具監測報告,監測費用投標人應根據施工方案及現場情況計算,上述所產生的費用,投標人綜合考慮在報價中,清單不再單獨列項,中標后不予調整。
6.溝槽開挖可能存在深基坑作業,在施工中需充分考慮施工的安全性和周邊住戶、建筑(構筑物)安全,采取相應的工程措施,包含深基坑支護的方案優化設計、審圖、專家論證、施工等,所產生費用由投標人應自行勘察現場,綜合考慮在報價中,清單不再單獨列項,中標后不予調整。
7.本項目施工涉及市政道路拆除恢復、廠區道路拆除恢復、綠化移植恢復等,需到城管、園林、燃氣、供水、供電、屬地政府等部門、產權單位、沿線廠區單位等辦理有關施工手續,需充分考慮外圍環境的不利影響所導致的功效降低及執行環保措施、安全措施而產生的費用,確保施工順利進行。上述所產生的費用,投標人綜合考慮在報價中,清單不再單獨列項,中標后不予調整。
8.施工范圍內涉及到的所有拆除工程(包括但不限于路面、鋪裝、排水管、檢查井、圍墻及影響施工的其他障礙物等)均由投標人負責。除清單中已經列明的拆除費用外,其他如室外道路拆除、管道及檢查井拆除等均不單獨列項,由投標人自行處理。投標人結合設計圖紙自行踏勘現場后綜合考慮報價,費用含在總價中,中標后不予調整。
9.因本工程施工引起的現狀擋墻、圍墻、地坪等各類結構物拆除后恢復(清單中已列明恢復工程量的除外),恢復做法同現狀做法,具體滿足建設單位及產權單位要求,投標人結合設計圖紙自行踏勘現場后綜合考慮在報價中,清單不單獨列項,中標后不予調整。
10.恢復路面(含新建路面)與現狀路面銜接、市政道路銜接,含挖臺階、廢渣外運、鋪設土工織物、鋪設基層、面層等全部工作內容,投標人結合設計圖紙自行踏勘現場后綜合考慮在報價中,清單不單獨列項,中標后不予調整。
11.施工范圍內的各種原有檢查井井的升降、加固(需滿足相關規范要求以及產權單位認可)、施工保護,投標人結合設計圖紙自行踏勘現場后綜合考慮在報價中,清單不單獨列項,中標后不予調整。
12.施工范圍內涉及的各類桿管線及設施等的遷移,遷移方案報設計、建設、監理及產權單位審批后方可實施,具體滿足設計及建設單位要求,投標人結合設計圖紙自行踏勘現場后綜合考慮在報價中,各類桿管線的遷改均包含在內。清單不單獨列項,中標后不予調整。
13.已建各類桿管線及設施保護、加固(不含檢查井加固)等:包含施工范圍內已建各類桿管線及設施等的調查(含探溝)、物探、保護、加固(不含檢查井加固)等,保護、加固方案報設計、建設、監理及產權單位審批后方可實施,具體滿足設計及建設單位要求,投標人須自行踏勘現場,綜合考慮在報價中,清單不單獨列項,中標后不予調整。
14.施工時應保證沿線廠區車輛、行人臨時通行,必須滿足相關廠區通行需要,包括但不限于臨時通行道路、鋼板等,嚴格執行相應廠區和招標人過程中的具體要求,投標人結合設計圖紙自行踏勘現場后綜合考慮在報價中,清單不單獨列項,中標后不予調整。
15.水土保持監測及驗收費用:根據相關規范、標準等文件要求,進行水土保持監測工作,編制《水土保持實施細則》,向建設單位按時報告監測成果,及時向水行政主管部門報送水土保持監測季報,并在監測結束后編制監測總結報告;在生產建設項目通過竣工驗收和投產使用前組織水土保持設施驗收工作,編制水土保持設施驗收報告,形成水土保持設施驗收鑒定書,并報送水行政主管部門備案。投標人須自行踏勘現場,綜合考慮在報價中,清單不單獨列項,中標后不予調整。
16.臨時用水用電接引:臨時用水用電接引(如不具備水電接引到位的情況,投標人應自行解決水電問題,以滿足施工需要,含開工前期發電機自發電、施工期間用水用電),投標單位自行踏勘現場后,自行架設,水電接引方案必須符合臨時用電相關要求及招標人同意后才可以實施,建設單位會同監管部門定期檢查,投標人須自行踏勘現場,綜合考慮在報價中,清單不單獨列項,中標后不予調整。
17.施工排水導流:施工期間降水、排水(含施工導流費用),降、排水及施工導流方案報設計、建設、監理單位審批后方可實施,投標人須自行踏勘現場,綜合考慮在報價中,清單不單獨列項,中標后不予調整。
18.需移植的苗木數量、規格等,是根據目前現場情況,按照管道放坡開挖的一般做法測算得出的,若因現場施工方法不同、現場情況改變等各類因素導致實際施工時候,移植的數量及規格可能發生變化,投標人需自行勘察現場,綜合考慮報價,報價應包含苗木移植所需要的支撐、臨時栽植場地租賃、協調及養護等,移植的數量及規格可能發生變化的風險含在報價中,中標后不因任何理由增加苗木移植的費用。
19.破除及恢復其他單位建筑紅線內道路的協調費用,包括但不限于部分壓縮空氣管道施工需在其他單位建筑紅線內施工,結合現場需破除道路、綠化、圍墻等影響其他單位的正常工作而產生的協調費用,投標人須自行踏勘現場,綜合考慮在報價中,清單不單獨列項,中標后不予調整。
20.安全支護措施,包括但不限于現狀電桿、電箱等現場施工障礙物的安全支護措施,投標人須自行踏勘現場,綜合考慮在報價中,清單不單獨列項,中標后不予調整。
21.施工單位需充分查勘現場,交通疏導、交通導改、障礙物清理、市政設施保護以及市政、交警、市政道路交通線恢復等部門的報批等均由中標單位自理,清單不單獨列項,投標人自行綜合考慮報價,費用含在投標報價中,中標后不予調整。
22、臨時施工道口:因現場施工需要開設臨時道口(施工場地至市政道路),含道口部位的綠化移植,臨時道口后期恢復原狀等全部工作內容,清單不單獨列項,投標人自行綜合考慮報價,費用含在投標報價中,中標后不予調整。
23、本項目所有市政道路、綠化、雨水口、桿線遷移等涉及破除及恢復,都需要經過產權單位驗收,涉及道路破復、綠化遷移,投標單位應及時辦理相關手續,竣工后須移交至市政管理部門。
24.本項目施工過程中如需對地下管線、建筑物基礎等需要進行物探等相關工作發生的費用,清單不單獨列項,費用綜合考慮至投標報價,標后不予調整。
25、各類管線井蓋各產權單位在工井實施完畢后清理完畢移交主體實施單位接收,由主體單位負責維護、覆蓋,主體實施單位負責驗收井蓋質量并保管,清單不單獨列項,相關費用包含在綜合報價中,投標人須充分考慮,結算時不予調整。
26、中標人施工時須保證既有地下管線的運營安全,在建設單位組織管線交底基礎上,做好儀器探測和人工開挖探槽等措施,查明管線位置,施工開挖時須專人指揮,夜間開挖須提前向監理報備。中標人做好既有供電桿線懸吊、加固以及地下管線加固,保證管線安全。清單不單獨列項,相關費用包含在綜合報價中,投標人須充分考慮,結算時不予調整。
27、工程竣工后,按照《合肥市城市地下管線數據技術導則》DBHJ/016-2018的要求,須將詳探數據報送合肥市城鄉建設局管網辦,并滿足工程竣工檔案驗收的移交要求,以上相關費用清單不單獨列項,在投標報價中綜合考慮,結算時不予調整。
28、土方外運的運距和報價由投標單位自行考慮,中標后不予調整,并確保驗收移交。棄土點由施工單位自行解決。棄土須隨挖隨運,不得堆放于施工現場,且紅線外1公里內不得堆放土方,同時必須滿足合肥市文明創建及防治揚塵污染相關規定。本工程開挖的土方均考慮利用;土方、建筑垃圾等需24小時及時清運,不得在現場堆棄,棄土點由投標人在勘察現場后自行考慮,實際運距或超出部分的運距、土源費、棄土場、棄土場消納費、棄土回填點管理維護費用、保潔費、協調費、清表、修建運輸通道及地下障礙物等費用,以及市容、路政、環保部門征收的等一切費用,清單不單獨開項,綜合考慮在報價中,中標后單價一律不予調整。本項目土方內倒清單中不單獨列項,相關費用包含在綜合報價中,投標人須充分考慮,結算時不予調整。
29、投標人需自行核對綠化移植工作量,合理報價,標后不予調整。
30、管道經過高壓線、燃氣管道,需按照產權單位要求辦理相關手續及專項方案論證,相關費用綜合考慮進投標報價中,標后不予調整。
31、本工程壓縮空氣吹掃費主材費:本工程壓縮空氣吹掃時,消耗量按照最高投標限價核定的壓縮空氣消耗量(96000Nm3),壓縮空氣主材價格按照相關收費單位收費標準計取,至相關部門繳納壓縮空氣吹掃主材費用,投標單位綜合考慮報價,中標后不調整。
32.壓力管道監檢費,滿足政府文件要求,投標人須自行踏勘現場,綜合考慮在報價中,清單不單獨列項,中標后不予調整。
33.圍墻支護:支護方案的設計、評審、實施均由投標人負責,方案報設計、建設、監理及產權單位審批后方可實施,具體滿足設計及建設單位要求,包含支護樁的安拆、租賃等,投標人須自行踏勘現場,綜合考慮在報價中,中標后不予調整。
34、系統調試,包括但不限于新舊管道對接、管道碰頭及系統調試等
工作內容,清單不單獨列項,相關費用包含在綜合報價中,投標人須充分考慮,結算時不予調整。
35、
管道敷設中經過其他各單位門口如需要鋪設鋼板用于臨時通行,中標單位需按招標人要求鋪設,清單不單獨列項,投標單位綜合考慮報價,中標后不予調整。
36、
所有單位工程均不計取趕工措施費。相關費用由投標人綜合考慮在投標總價中,中標后不予調整。
三、
設計文件及技術補充說明
1、
本項目土方開挖、運輸及運距
1.1本項目工程量清單土方按開挖利用余土外棄方案計算。
1.2本項目最高投標限價余土外棄運距按10公里計算,借土運距按10公里計算,投標人應自行踏勘現場并結合項目周邊取、棄土點情況以及管理部門相關要求,綜合考慮報價,費用包干,中標后不予調整。
1.3本項目土方運輸中產生的涉及渣土消納處置、土場費、土源費、保潔費及相關管理部門收取的管理費等所有費用均由投標人自行考慮并含在投標報價中,中標后不得以任何理由提出索賠。
2、
材料明細表工程量與圖紙計算工程量不一致,請問以哪個為準?
答:按圖紙計入。
3、
請?zhí)峁┯嬃块g的材質及型號?
????
????答:彩鋼板,長*寬*高:5m*1.5m*2.5m
4、
本工程是否有甲供材?
答: 渦街流量計及二次表(壓力表、溫度計)為甲供。
5、
請問苗木養護如何考慮?
答:二級養護,養護期一年,其中成活養護1個月,日常管理養護11個月。
6、
請問本次招標范圍內是否有新增苗木?若有,請明確新增苗木位置及種類。
答:考慮新增326m2百慕大草坪滿鋪混播黑麥草。
7、
請問未注明的混凝土道路結構做法是什么?
答:清單按路床(槽)碾壓檢驗+33cm厚級配碎石+35cm厚C30混凝土面層(內配HRB400φ16@200mm單向雙層)考慮,實際按照現狀拆除,原狀恢復,投標人自行勘察現場,綜合考慮,中標后不予調整。
8、
請問未注明的瀝青道路結構做法是什么?
答:未注明的瀝青道路清單按路床(槽)碾壓檢驗+33cm厚級配碎石+35cm厚C30混凝土面層(內配HRB400φ16@200mm單向雙層)+8cm厚粗粒式瀝青混凝土AC-25(C)+4cmAC-13(C)細粒式瀝青混凝土(SBS改性瀝青)考慮;紫石路按路床(槽)碾壓檢驗+20cm厚10%石灰土+35cm厚水泥穩定碎石(5%水泥含量)+瀝青下封層+7cm厚AC-25C粗粒式瀝青混凝土+6cm厚AC-20C中粒式瀝青混凝土(SBS改性瀝青)+4cm厚AC-13C細粒式瀝青混凝土(SBS改性瀝青)考慮,實際按照現狀拆除,原狀恢復,投標人自行勘察現場,綜合考慮,中標后不予調整。
9、
請問未注明的人行道結構做法是什么?
答:清單按路床(槽)碾壓檢驗+10cm厚碎石+20cm厚C30混凝土+6cm面包磚考慮,實際按照現狀拆除,原狀恢復,投標人自行勘察現場,綜合考慮,中標后不予調整。

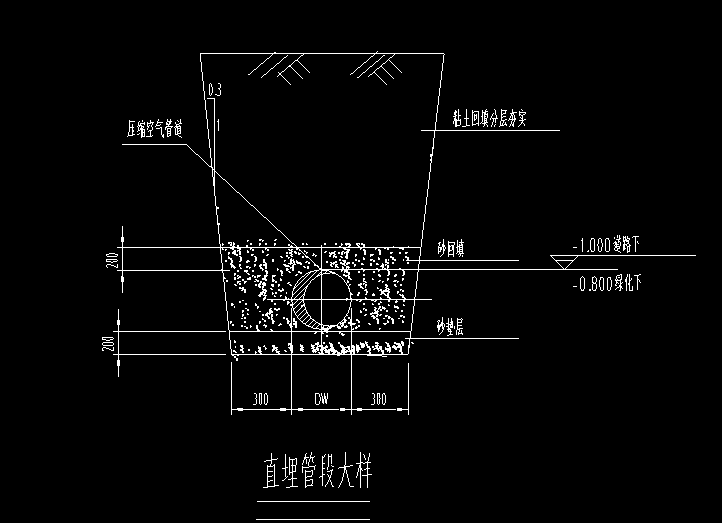

10、 管道施工現場土方開挖深度是否按照直埋管大樣圖中深度考慮?
????
????答:按直埋管大樣圖中深度考慮。
11、
請問頂管是套管頂管還是鋼管直接頂管?
答:控制價按照鋼管直接頂管考慮,具體以頂管公司現場測繪后實際方案進行優化,頂管公司需具有頂管施工的相關資質,頂管方案的設計、評審、實施均由投標人負責,方案報設計、建設、監理及產權單位審批后方可實施,具體滿足設計及建設單位要求,投標人須自行踏勘現場,綜合考慮在報價中,除清單列項外,清單不再單獨列項,中標后不予調整。
12、
頂管施工完成以后,工作井內側與檢查井之間采用什么材質回填?
答:按現場開挖的土方回填。
13、
土方開挖是否需要考慮支護?
答:土方開挖按照大開挖放坡計入。若受現場條件所限,不能放坡開挖,需要采用支護施工,支護方案的設計、評審、實施均由投標人負責,方案報設計、建設、監理及產權單位審批后方可實施,具體滿足設計及建設單位要求,投標人須自行踏勘現場,綜合考慮在報價中,除清單列項外,清單不再單獨列項,中標后不予調整。
14、
綠化移植的數量為何?
答:清單控制價按照金源熱電-青鸞路按照喬木(胸徑20cm)移植恢復227株,灌木(冠幅500cm以上)移植恢復10株;青鸞路-蓮花路按照喬木(胸徑20cm)移植恢復417株,喬木(胸徑30cm)移植恢復14株,灌木(地徑12cm)移植恢復10株,灌木(地徑15cm)移植恢復10株;方興大道-紫石路按照喬木(胸徑20cm)移植恢復106株,灌木(地徑15cm)移植恢復22株;紫石路-云谷路按照喬木(胸徑15cm)移植恢復198株,喬木(胸徑20cm)移植恢復2株,灌木(地徑10cm)移植恢復10株;云谷路-云海路按照喬木(胸徑15cm)移植恢復77株,喬木(胸徑20cm)移植恢復77株,灌木(地徑10cm)移植恢復10株;云海路-珠江路按照喬木(胸徑10cm)移植恢復111株,喬木(胸徑12cm)移植恢復10株,喬木(胸徑20cm)移植恢復4株;紫石路蓮花路交口西北至尼普諾段按照喬木(胸徑10cm)移植恢復375株考慮,投標人自行勘查現場,綜合考慮報價,報價應包含影響施工的所有苗木的起挖、運輸至業主指定位置栽植、臨時栽植場地租賃、養護、待施工完成后按原狀移植恢復及與主管部門對接協調等達到業主要求的一切費用,該費用一次性包死,中標后不予調整。
15、
道路破復的數量為何?
答:金源熱電分公司廠區內按照混凝土道路破除恢復1760.5m2,鋪裝破除恢復7.49m2;方興大道(金源熱電-青鸞路段)按照混凝土道路破除恢復21.49m2;方興大道(青鸞路-蓮花路段)按照混凝土道路破除恢復117.705m2,鋪裝破除恢復22.68m2;蓮花路(紫石路-云谷路段)按照混凝土道路破除恢復139.557m2;蓮花路(方興大道-紫石路段)按照瀝青道路破除恢復56.196m2;蓮花路過紫石路段按照瀝青道路破除恢復109.27m2;蓮花路(過望仙路段)按照混凝土道路破除恢復16.2m2,鋪裝破除恢復10.89m2;紫石路(蓮花路-佛掌南路段)按照混凝土道路破除恢復48.798m2;蓮花路(過蓮花路接紫石路段)按照瀝青道路破除恢復69.786m2;紫石路(佛掌南路-終點)按照瀝青道路破除恢復1234.8m2考慮計入,投標人自行勘查現場,綜合考慮報價,中標后不予調整。
16、請?zhí)峁└鞫喂芫W(wǎng)管道吹掃最前端計入點處4000Nm3/min*3小時壓縮空氣量?
回復;南段管網67000Nm3,大眾二工廠管網14500Nm3,紫石路段管網
14500Nm3
17.

請問明確閥門箱材質?
回復:旁通閥閥門箱采用304不銹鋼板。
注:此補疑視同招標文件的組成部分,與招標文件具有同等法律效力。
招標人名稱:合肥熱電集團有限公司
地 址:合肥市蜀山區休寧路66號
聯系人:張工
聯系方式:0551-62845908
招標代理機構:安徽公共資源交易集團項目管理有限公司
地 址:合肥市濱湖新區南京路 2588 號(徽州大道與南京路交口)六樓
聯系人:張工
電 話:0551-66223205;66223831
2024年7月12日
