一、原公告主要信息
原項目名稱: 合肥市軌道交通地下空間改造利用一期工程施工總承包
原項目編號: 2025BFFGZ00109
原公告日期: 2025年01月21日
二、公告內容(更正事項、內容及日期等)
合肥市軌道交通地下空間改造利用一期工程施工總承包補疑2
(項目編號:2025BFFGZ00109)
投標人疑問答復:
1.本項目“異常低價評審”是否只評審投標總報價?
答復:是。
2.若采用發包人推薦品牌的材料、設備,不采用其他品牌,是否可以不提供招標文件第269頁投標文件格式中報價文件“(十八)招標人參考的材料品牌響應表”。
答復:可以。
3.招標文件中無“可調整價差人工和主要材料一覽表”,招標文件第271頁投標文件格式中報價文件“(二十)需評審人工和主要材料一覽表(如有)”是否可以不提供?
答復:可以。
4.招標文件第272頁投標文件格式中報價文件“(二十一)投標報價需要說明的的其他資料”是否可以不提供?
答復:可以不提供。
5.招標文件第273頁“三、其他(1)主要設備材料廠家品牌一覽表”是否只需要填寫“品牌、廠家”即可?
答復:品牌(須含型號)、廠家均需提供。
6.請問招標文件P70“項目經理業績”中,自2019年1月1日以來(以線路開通運營或初期運營或試運營為準),本項目擬派項目經理具備城市軌道交通工程土建施工業績,且此業績須同時滿足以下要求:
①單個合同金額不少于4500萬元;
②含有地下車站主體(或附屬)施工內容;
③擬派項目經理在此業績中擔任項目經理(或項目副經理或項目技術負責人)崗位。
請問經評委會評審通過的商務文件初步評審的投標人業績與詳細評審項目經理業績是否可以為同一業績?請明確。
答復:經評委會評審通過的商務文件初步評審的投標人業績與詳細評審項目經理業績可以為同一業績。
7.根據招標文件P71~74頁“第三章評標及定標辦法第一節評標辦法2.2.1(2)技術文件評審標準”中,評分因素為:施工組織設計、工程進度措施、工程重難點保證措施、消防防洪組織措施及突發事件應急預案、施工過程管控服務、質量配套維護服務。
要求編制篇幅:“工程重難點保證措施編制篇幅建議不超過50頁”,“施工組織設計的篇幅不超過100頁”。
請問:是否可以理解為:整個技術文件(含施工組織設計、工程進度措施、工程重難點保證措施、消防防洪組織措施及突發事件應急預案、施工過程管控服務、質量配套維護服務)篇幅不超過100頁,其中:工程重難點保證措施(含土建重難點、機電重難點)篇幅不超過50頁,其余內容(含施工組織設計、工程進度措施、消防防洪組織措施及突發事件應急預案、施工過程管控服務、質量配套維護服務)篇幅不超過50頁?
答復:建議技術文件不超過100頁,其中工程重難點保證措施編制篇幅建議不超過50頁。(不含封面、目錄、施工過程管控服務承諾書、工程質量配套維護承諾書)。
8.聯合體協議書是否可以使用電子印章及電子簽名章?
答復:聯合體協議書可以使用電子印章及電子簽名章。

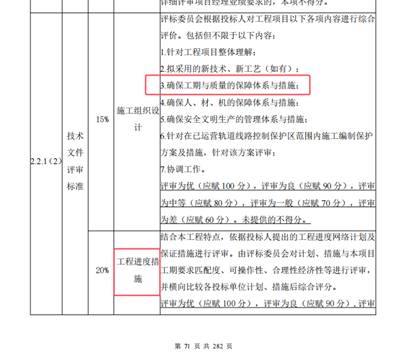

9.招標文件第71頁技術文件評審標準中施工組織設計3.確保工期與質量的保障體系與措施與招標文件第71頁技術文件評審標準中工程進度措施是否屬于重復內容,請予以明確。
答復:招標文件第71頁技術文件評審標準中施工組織設計3.確保工期與質量的保障體系與措施與招標文件第71頁技術文件評審標準中工程進度措施不屬于重復內容。
10.招標文件第73頁技術文件評審標準中施工過程管控服務關于單位分管領導現場督導檢查的次數,投標人須提供《施工過程管控服務承諾書》,請問對于投標人承諾的分管領導現場督導檢查的次數是否有具體要求。
答復:詳見評審項“施工過程管控服務”的具體要求。
11.招標文件第73頁技術文件評審標準中質量配套維護服務質量配套維護服務方案越充分,增加配套維護服務期越長,得分越高。請問是否有上限要求。
答復:詳見評審項“質量配套維護服務”的具體要求。
12.招標文件第73頁技術文件評審標準中工程重難點保證措施要求編制篇幅建議不超過50頁。請問是否包含附圖附表。
答復:包含附圖附表。
13.招標文件第74頁要求施工組織設計的篇幅不超過100頁。請問是否包含附圖附表。
答復:包含附圖附表。
14.本項目投標時間特別緊張,物資詢價工作量較大,因廠家春節假期期間放假,設備廠家無法及時提供資料,請問能否延期開標?
答復:不予延期。
15.請明確洪崗路站排煙機房雙切箱AT-PY2,進線電纜及AP-01/AP-02對應出線開關大???
答復:洪崗路站排煙機房雙切箱AT-PY2,進線電纜由400v開關柜引出,不由AP-01和AP-02引出,原AP-01和AP-02的回路修改為備用回路。
16.洪崗剩余工程給排水專業:管道絕熱項清單描述為:
請問以哪種材料為準?
答復:離心玻璃棉。
17.物業開發給排水圖紙上出入口有自動防淹裝置,清單無此項設備,圖紙無此設備供電,請問此設備是否在包內施工范疇。
答復:圖紙、清單均有此設備,在施工范圍內。
18.請明確圖書館4號線區域的通信系統視頻監視、公專無線、廣播終端是否接入既有4號線機房?如果是,無線系統是通過對既有4號線室分擴容天饋等終端實現還是增設直放站、對廣播系統增加功放?
答復:各子系統按接入至3號線相應系統中考慮。
19.請問既有各正線公安機房是否考慮物業區新增視頻終端容量?是否需對既有視頻存儲進行擴容?
答復:新增出入口處增設的出入口人臉識別攝像機需要補充對應的公安存儲,工程量包含在“接入地鐵車站公安視頻監控系統”中。
20.招標文件未要求投標人提供企業獎項榮譽和企業實力認定成果,而投標文件(商務文件)有此部分內容,請問此部分內容是否需要提供?請明確。
答復:可以不提供。
21.招標文件第28頁,附錄3資格審查條件(業績最低要求)中關于投標人業績證明材料,第二類:(1)合同協議書;(2)中標查詢網址及查詢截圖,或住房和城鄉建設主管部門網站公布的施工許可證辦理查詢截圖,或信用評價體系查詢截圖。無法提供以上截圖的,應當提供住房和城鄉建設主管部門證明材料。(3)竣工驗收證明文件(至少有建設單位、設計單位、監理單位、施工單位四方參與竣工驗收并蓋單位章)。請問:其中(2)中標查詢網址及查詢截圖,或住房和城鄉建設主管部門網站公布的施工許可證辦理查詢截圖,或信用評價體系查詢截圖。無法提供以上截圖的,應當提供住房和城鄉建設主管部門證明材料。提供住房和城鄉建設部全國建筑市場監管公共服務平臺(簡稱“四庫一平臺”)施工許可查詢截圖或者施工許可證掃描件是否滿足要求?
答復:滿足要求。
22.投標文件軟件版中無“一、投標函”(投標文件P212)上傳節點,請問“一、投標函”是否可以上傳至“其他材料”節點中?
答復:投標文件軟件版中有“投標函(商務文件)”節點,也可以上傳至“其他材料”節點中。
23.請問項目經理詳細評審業績能否同投標人詳細評審(土建)業績,請明確。
答復:可以。
24.招標文件P32,附錄6資格審查條件(其他管理人員和技術人員最低要求)附表1資格審查評審條件(主要管理人員最低要求),注:1.投標文件中須提供上述項目副經理(機電)、項目安全負責人的對應證書、參加社保的有效證明材料。2.投標階段不對項目副經理(裝修)、項目技術負責人的人員材料進行評審。請問,(1)投標文件中是否不需要提供項目副經理(裝修)、項目技術負責人任何資料和證件?(2)投標文件“五、項目管理機構人員組成表”和“七、(六)簡歷表”是否無需填寫項目副經理(裝修)、項目技術負責人資料和人員名單,中標后配備?
答復:(1)投標時不需要提供項目副經理(裝修)、項目技術負責人資料和證件。(2)投標文件“五、項目管理機構人員組成表”和“(六)簡歷表”無需填寫項目副經理(裝修)、項目技術負責人資料和人員名單,中標后配備。
25、洪崗站110kV供電遷改完成時間能否明確?
答復:目前洪崗站110kV供電遷改流程已啟動,但供電遷改受制因素較多,工期暫不明確。投標人投標時要充分考慮110kV供電遷改、割接時間的不確定性,相關費用由投標人綜合考慮在投標報價中,發包人不再調整。
注:此補疑視同招標文件的組成部分,與招標文件具有同等法律效力。
招標人名稱:合肥市軌道交通集團有限公司
地址:合肥市阜陽路17號
聯系人:李工
聯系方式:0551-69009065、62662790
招標代理:安徽公共資源交易集團項目管理有限公司
地 址:合肥市濱湖新區南京路2588號(徽州大道與南京路交口)六樓
聯系人:李工
聯系方式:0551-66223253、66223831
2025年2月8日
三、附件
答疑發布日期:2025年02月08日
